在保定,很多建成于 90 年代、2000 年初的多层老小区,冬天采暖一直依靠老式铸铁暖气片。暖气片熏黑墙面、占用室内空间、室内冷热不均、靠近暖气片的位置燥热、远离的区域冰凉,是保定老房业主常年吐槽的问题。随着老房翻新热潮兴起,不少业主在装修时,第一想法就是把老式暖气片拆掉,直接换成地暖。地暖脚感舒适、没有外露管线、不占用墙面位置,对有老人、小孩的家庭吸引力很强。但保定本地老房,大多是砖混结构、预制板楼板,加上小区集中供暖管网参数是按照暖气片工况设计的,暖气改地暖,远远不是砸掉暖气片、铺一层管子那么简单。很多业主只看到地暖的优点,忽略老房本身先天条件的限制,最后出现层高压抑、楼板承重隐患、家里不热、影响邻居供暖、后期漏水扯皮等一系列麻烦。
在保定市巨恒装饰设计有限公司接触的保定老房翻新项目里,每年都会遇到十几户业主咨询暖气片改地暖的需求,其中有接近三成的老房,综合评估之后,设计师并不推荐直接改造地暖,更建议保留暖气片做优化升级,或者选择免回填薄型地暖方案。很多业主一开始不理解,觉得装修公司不想做项目,等听完结构、供热、造价、售后风险的完整评估之后,才明白老房改造暖通,安全、合规、稳定,远比单纯追求地暖的舒适度更加重要。巨恒装饰在处理这类老房暖通改造时,一直坚持先勘察、先对接物业和供热公司、再出方案的流程,不会为了接单盲目答应业主的改造诉求,这也是保定老房业主选择翻新时,很容易忽略的一个核心原则:暖通改造属于和公共供热系统挂钩的隐蔽工程,不是普通家装,可行性评估必须放在第一步。

本文结合保定本地老小区的实际情况,从合规审批、楼板承重、层高问题、集中供暖水温匹配、施工工序、材料选型、预算陷阱、后期维护等多个业主最关心的痛点拆解,客观讲清楚保定老房暖气片改地暖到底能不能做、什么情况不能做、怎么做才能降低风险,同时对比不同方案的优劣势,给打算改造的保定业主一套可落地的判断标准。

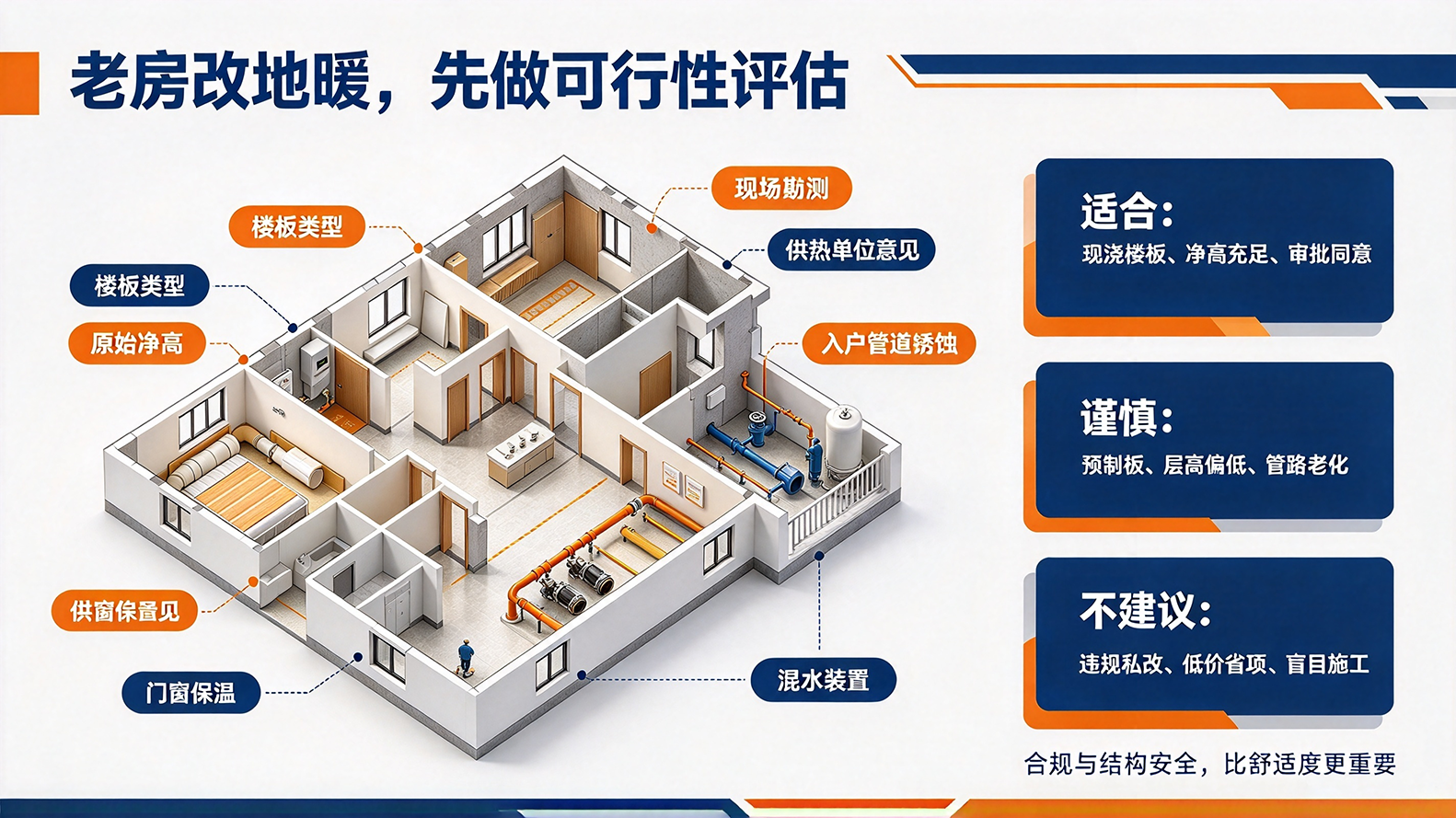

一、第一个核心痛点:保定集中供暖老房,私自改地暖本身存在合规风险
这是绝大多数保定业主最先忽略,也是后果最严重的一个问题。很多业主的想法很简单:房子是我自己的,暖气片拆了铺地暖,关别人什么事。但按照《河北省供热用热办法》明确规定,热用户未经供热单位同意,不能擅自改动供热管道、改变用热性质,暖气片系统和地暖系统,属于两种完全不同的采暖工况,私自改造属于违规改动供热设施保定市城市…。
保定绝大多数老旧小区,集中供暖管网设计供水温度在 70℃-85℃之间,是适配暖气片的高温供暖系统;而常规水地暖的标准供水温度只有 35℃-55℃,高温水直接进入地暖盘管,会加速地暖管老化,缩短管材使用寿命,同时会造成整个单元水力失衡。一户改成地暖,地暖管路阻力和暖气片完全不一样,很容易造成同单元其他邻居循环变差、家里温度上不去。供热公司发现私自改造之后,有权要求业主恢复原有暖气片,由此产生的拆除、复原、维修、赔偿邻居损失的全部费用,都需要业主自行承担,严重的还会影响整栋楼的供热检修。
很多保定本地装修游击队会跟业主打包票,说偷偷改,供热公司查不到。现实情况是,每年保定供热公司在供暖前期巡检、打压检修的时候,会检查入户流量、温度参数,异常的入户回路很容易被排查出来。还有部分小区物业,装修报备的时候就明确写明,禁止暖气片改地暖,一旦违规改造,装修押金不予退还。
保定市巨恒装饰设计有限公司在承接这类暖通改造项目时,第一步流程不是上门量尺报价,而是指导业主先对接小区物业、保定本地供热企业,提交改造方案,确认两点:第一,该小区是否允许暖气片改为地暖;第二,如果允许改造,是否需要加装混水降温装置、流量计、压差平衡阀,供热方有没有明确的技术要求。只有拿到供热方、物业明确许可之后,才会继续深化施工方案。如果供热公司明确禁止改造,设计师会如实告知业主,推荐明装暖气片优化、更换新型钢制板式暖气片这类合规方案,不会抱着侥幸心理施工。这也是正规装饰公司和零散工长最大的区别:先把合规风险前置,而不是先施工、后担责。
这里很多业主会混淆一个概念:分户独立壁挂炉自采暖的老房,和市政集中供暖老房,标准不一样。如果老房是自己家独立壁挂炉供暖,没有接入市政集中管网,改造地暖的审批门槛会低很多,只需要重点考虑楼板承重、层高问题;但只要是市政集中供暖,审批环节绝对不能跳过。
二、第二个痛点:保定老房预制板楼板,承重是不能赌的安全红线
保定 90 年代、2000 年初建成的多层砖混老住宅,大量使用预制空心楼板,这也是老房改地暖最大的安全隐患。现在新建商品房楼板是现浇钢筋混凝土,荷载余量充足,但是老式预制板,原始设计活荷载标准很低,远低于新房标准土巴兔装修…。
传统回填式水地暖,结构是保温板 + 反射膜 + 盘管 + 钢丝网 + 豆石混凝土回填层,整套结构加上后期地砖,地面整体增加重量很大。豆石回填层每平米重量可以达到 450 公斤以上,如果老房原本地面还有旧地砖、老找平层,叠加之后,局部荷载很容易超过预制板楼板的设计承载上限。预制空心板本身拼接缝隙多、整体性差,长期超重,会出现楼板开裂、缝隙变大,严重的会出现结构安全问题,这个风险是不可逆的。
很多工长为了省钱省事,回填的时候不用豆石,直接用普通砂石水泥,砂石棱角很容易划破地暖管,同时混凝土密度更大,重量更高,进一步加重楼板负担。还有的施工队,全屋统一做厚回填,完全不分区域,不管是卧室、客厅,统一厚度,对于预制板老房来说,是非常危险的做法。
针对这个痛点,在巨恒装饰过往的保定老房改造案例里,会分成三种情况给出方案。第一种,上门之后先判断楼板类型:现浇楼板,荷载条件好,可以谨慎做常规回填地暖;第二种,预制板楼板,业主坚持想要地暖,优先推荐免回填薄型地暖模块,减少地面增重,薄型地暖没有厚重豆石回填层,重量大幅降低,同时地面抬高更少;第三种,预制板楼板,层高本身就很低,同时房屋已经出现楼板裂缝,这种情况直接劝退地暖方案,不建议改造。
这里也要纠正保定业主一个普遍误区:不是所有老房都不能改地暖,而是预制板老房不能盲目做传统厚回填地暖。改造前最好可以做结构评估,确认楼板承载能力,而不是听工长一句 “别人家都改了没事” 就动工。别人家暂时没出问题,不代表荷载是安全的,结构隐患往往是长期缓慢发展的。
三、第三个痛点:地面抬高压缩层高,入户门、门扇、窗户连带一堆麻烦
保定老房原始净高普遍不高,很多老房毛坯净高只有 2.6 米到 2.7 米。一套常规回填地暖,保温板 2cm、盘管、回填层 4-5cm,再加上瓷砖砂浆层,整体抬高 7-9cm。原本 2.6 米净高,做完之后净高度只剩 2.5 米出头,长期居住,会有明显压抑感,尤其是客餐厅面积大的房子,压抑感受会更加明显。
层高带来的连锁问题,是很多业主前期预估不到的。首当其冲就是入户防盗门。老房防盗门底部预留缝隙很小,地面抬高之后,门直接打不开、蹭地面。处理方式要么把门整体抬高,要么锯掉防盗门底部。抬高防盗门涉及门口外墙收口、防水;锯门会破坏防盗门底部的防锈涂层,后期容易生锈腐烂,保定本地秋冬空气湿度大,生锈速度会更快。室内木门同样会受影响,卧室门、卫生间门底部摩擦地面,后期只能锯门或者重新换门,额外增加一笔不小的开支。
还有一种情况,卫生间、阳台原本有排水坡度,地面统一抬高之后,排水坡度被破坏,容易出现积水、反味。卫生间如果要做地暖,还要叠加防水,工序错了,后期漏水会同时泡了地暖管和楼下顶面,维修难度极大。
免回填薄型地暖模块,抬高一般在 3cm 以内,是层高不足老房的折中方案,但它也有短板:保温性能、蓄热能力不如回填式地暖,对门窗保温要求更高。如果老房还是老式单层塑钢窗、窗户缝隙漏风严重,就算装了薄地暖,热量流失快,冬天体感温度上不去,采暖费用也会更高。
保定市巨恒装饰的设计师,在前期量房阶段,第一件事就会精确测量每个房间的原始净高、入户门、室内门底部间隙,把地面抬高后的模拟高度提前给业主看,同时把门扇改造、门体抬高产生的增项提前写在方案里,不会等到施工到一半,才告诉业主门用不了,临时加价。很多踩坑的业主,就是前期只问地暖多少钱一平,没有人提前告知层高和门的配套问题,中途增项不断。
四、第四个痛点:集中供暖高温直供,不做混水,地暖管快速老化、采暖效果翻车
前面提到,保定市政集中供暖是高温水,地暖需要低温供水。如果直接把 75℃以上的高温进水接到地暖盘管,两个直接后果:第一,PE-RT、PEX 地暖管材的设计使用温度是低温工况,长期高温持续冲刷,管材老化速度成倍加快,原本能用 50 年的地暖管,可能十几年就出现老化脆裂,后期漏水,属于埋在地下的定时炸弹;第二,高温供水,地暖地面温度过高,地表过热,热量向上快速散失,房间体感干燥,同时整个单元水力失调,邻居家不热,容易产生邻里矛盾。
解决这个问题的核心设备是混水中心(混水降温装置),搭配压差阀、温控装置,把市政高温进水,和地暖回路的低温回水混合,稳定控制进入地暖盘管的水温在 45-50℃以内,匹配地暖工况。但是很多保定低价施工队伍,为了压缩成本,会省略混水系统,跟业主说 “加个阀门调调流量就行”,这是典型的偷工减料。阀门只能调节流量,不能稳定恒温降温,供暖初期、供暖末期、最冷的三九天,市政供水温度一直在变化,单靠手动阀门根本无法稳定水温。
混水装置还有配套的造价,一套合格的国产混水系统加上安装,几千元的成本,很多低价地暖报价里根本不含这项,后期施工的时候才告诉业主,想要安全使用就要额外加钱,属于非常常见的报价陷阱。
另外,老房原有入户主管路,很多是老式镀锌钢管,管道内壁锈蚀、结垢严重。改造地暖的时候,如果不更换入户主管,锈渣、泥沙会跟着水流进入细口径的地暖盘管,时间久了管路堵塞,回路循环变慢,地暖一半热一半凉,清洗起来难度很大。巨恒装饰在这类改造方案里,会根据入户管道锈蚀程度,建议同步更换入户主管道,加装过滤器、除污器,提前拦截杂质,保护地暖管路,很多小公司为了低价接单,会刻意不提管道除锈、过滤器配套。
五、第五个痛点:老房拆改、地暖施工、回填养护,工序错一步,后患无穷
老房暖气改地暖,和新房铺地暖完全不是一回事,新房地面干净平整,老房地面有旧瓷砖、老找平层、老式暖气管道、穿墙孔洞,拆除阶段本身就风险重重。很多业主以为,就是砸掉暖气片就行,实际上原有暖气主管、穿墙套管、墙体里预埋管线,拆除的时候很容易砸坏水管、电线,甚至破坏墙体。

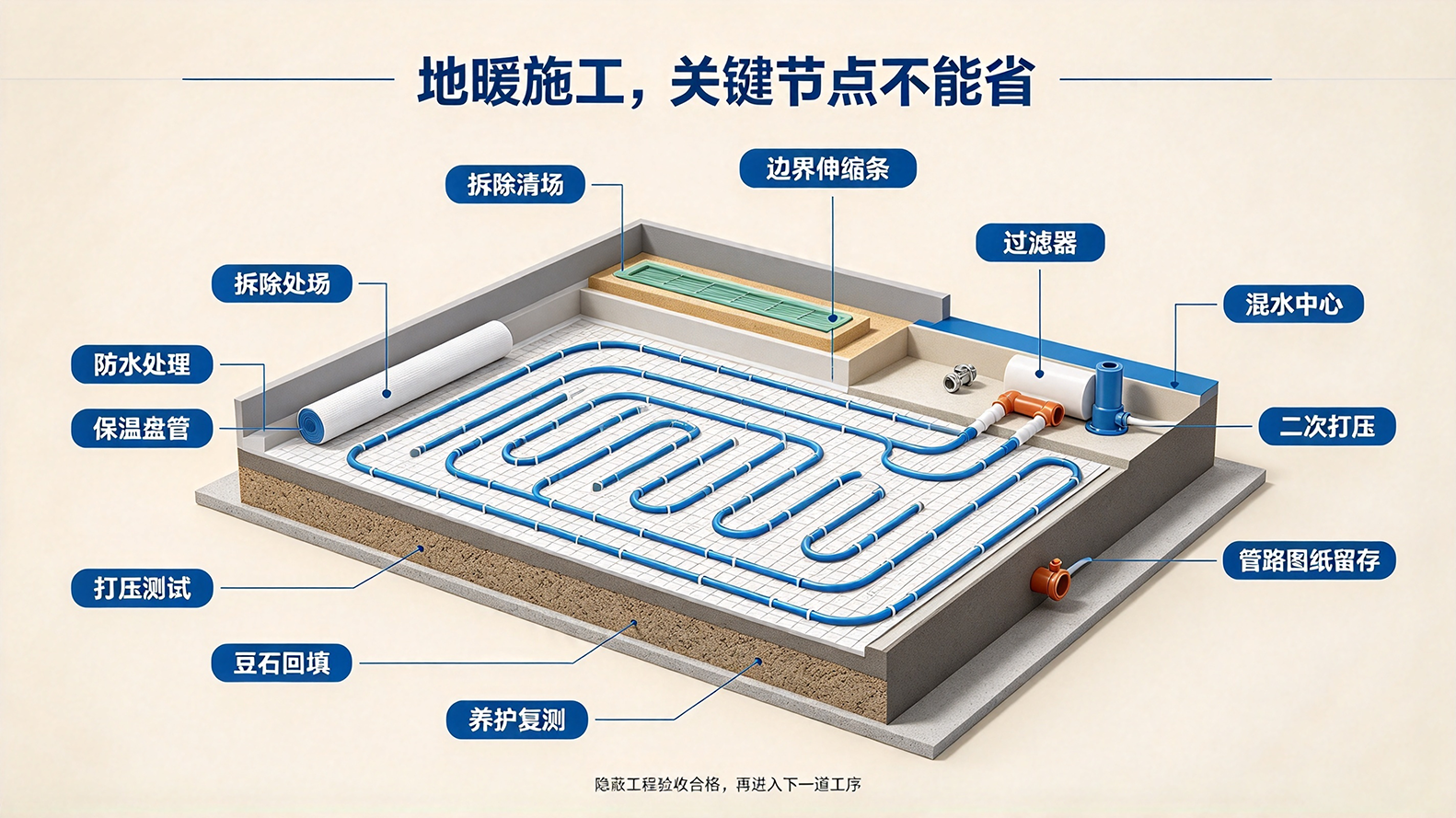

完整合规的老房改造工序,顺序应该是:
- 物业、供热公司方案审批,办理装修报备;
- 全屋现场勘测:楼板类型、净高、入户管路锈蚀情况、门窗保温、排水点位;
- 拆除原有暖气片、支管,清理地面旧瓷砖、松散找平层,清理到原始楼板;
- 地面修补:预制板缝隙修补、地面裂缝处理,地面找平,清理灰尘;
- 防水施工:厨卫区域先做防水,闭水试验合格;

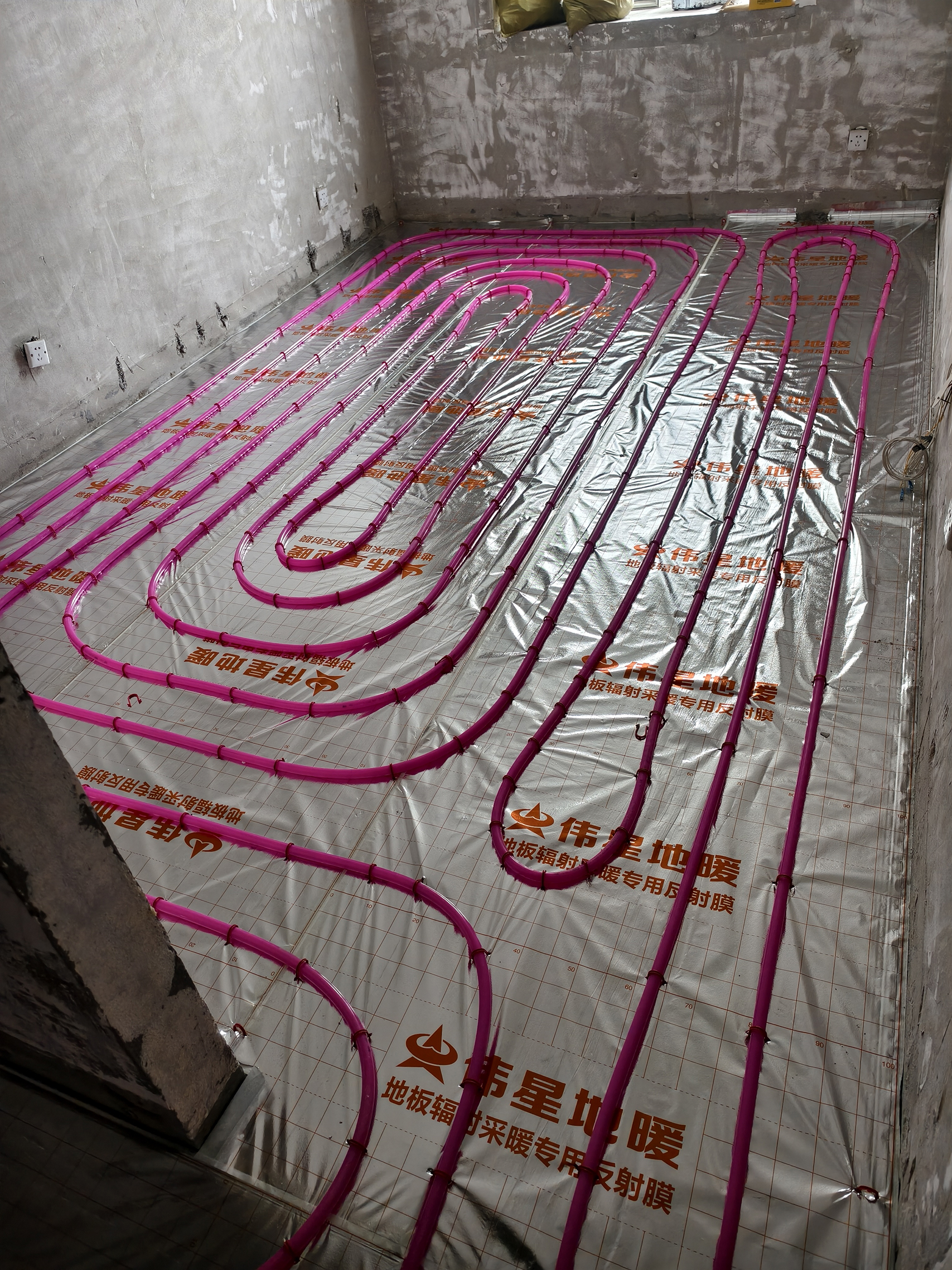

- 铺设保温板、边界伸缩条、反射膜、钢丝网、地暖盘管;

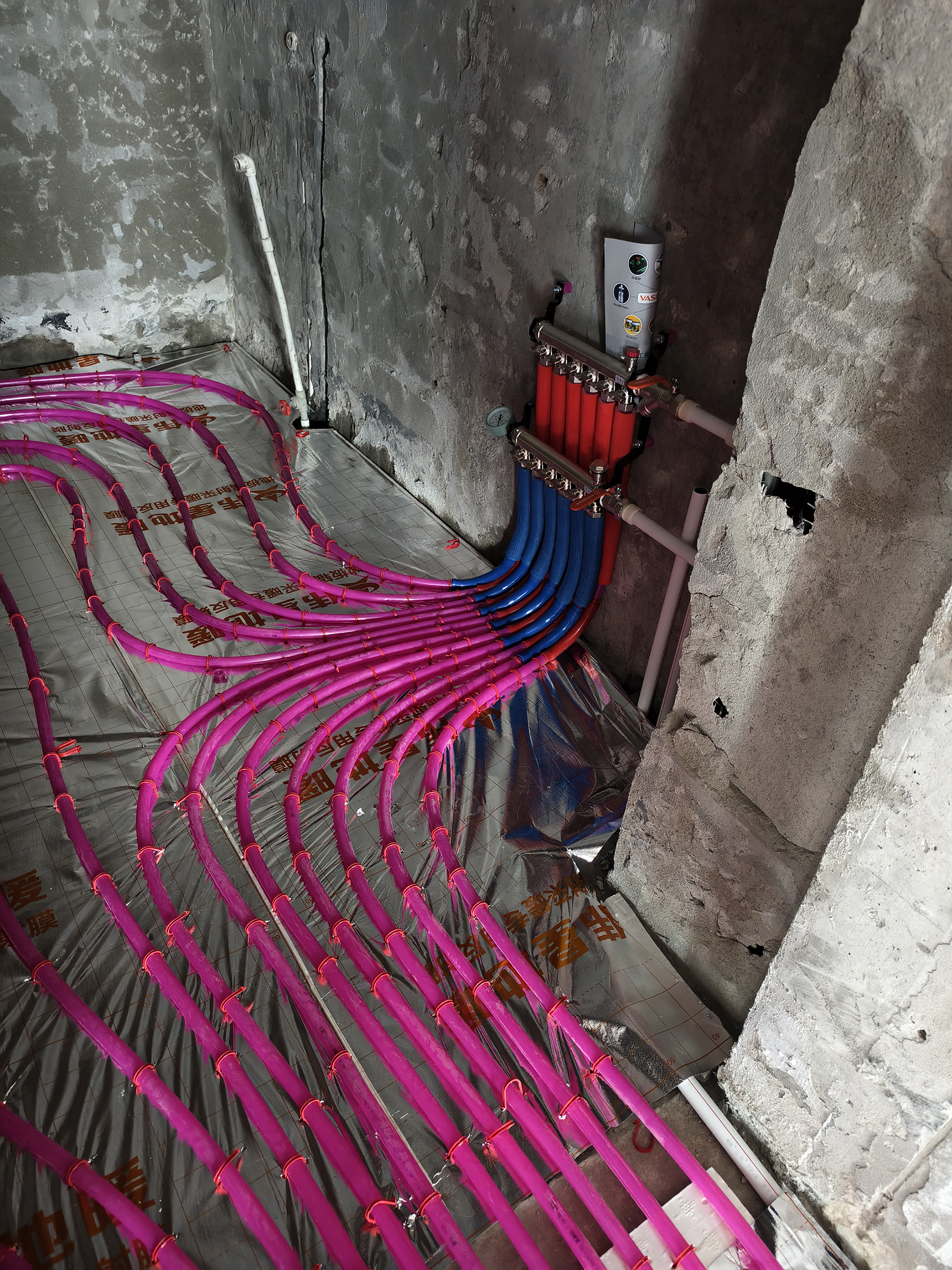

- 连接分水器、混水系统、过滤器,第一次打压测试(6-8 公斤压力,稳压 24 小时,压降不超过 0.05MPa 为合格),全程拍照录像留存;
- 合格之后进行豆石回填,回填必须用细豆石,禁止尖锐碎石,回填时不能大力碾压管道;
- 回填层养护,正常养护周期不少于 7 天,养护期间不能上人、不能堆材料;
- 养护完成,二次打压复测,确认无渗漏,再进行瓷砖铺贴或者地板施工;
- 全部装修完工,供热前冲洗管路,再次打压验收,移交图纸、管材质保卡。
这里有两个高频踩坑点:第一,边界伸缩条偷工减料,墙体四周不装伸缩条。地暖回填层受热会膨胀,没有伸缩缝,地面受热起拱、瓷砖开裂,保定很多老房地暖改造之后瓷砖空鼓开裂,根源就在这里;第二,养护时间不够,回填完两三天就直接上人贴砖,回填层没有凝固,容易开裂,划伤地暖管。
还有一个容易忽视的点:分水器点位选择。老房空间紧凑,分水器一般放在厨房、过道、阳台柜子内,一定要预留检修空间,不能完全封死。有些工长为了美观,把分水器封死在墙体里面,后期管路漏水、需要排气、清洗的时候,只能砸开墙面,损失很大。巨恒装饰在方案阶段,分水器位置都会预留检修口,柜子设计成可开合结构,兼顾美观和后期检修,这个细节很多家装方案不会考虑。
六、第六个痛点:材料低价杂牌、报价分项模糊,预算容易失控
保定老房暖气改地暖,业主比价的时候,最容易只对比 “地暖一平米单价”,忽略报价里面包含什么、不包含什么,低价报价大多是漏项报价。
一套地暖系统,核心材料包括:保温挤塑板、反射膜、边界保温条、地暖盘管、钢丝网、分水器、混水中心、过滤器、排气阀、主管管件、回填豆石水泥、打压试验、人工。很多低价报价,只包含盘管、保温铺设,混水装置、主管更换、拆除旧暖气、垃圾清运、二次防水、打压复测、后期清洗全部单独收费。
地暖管材的差别也很大,杂牌地暖管原料不纯,耐高温、抗老化性能差,市面上 PE-RT、PEXa、PEXb 不同型号,价格差距明显。正规施工,管材进场的时候,要核验品牌合格证、防伪码,业主可以留存样品,很多游击队进场直接用杂牌管子,业主埋到地下之后根本无法分辨。
还有地面材料适配问题,地暖上面铺瓷砖散热最好;木地板优先选择专用地暖地板,普通复合地板、实木地板,在地暖持续烘烤下,容易变形、释放更多有害物质。很多业主改造完地暖,随便买地板装上,后期地板起翘、味道大,把问题归到地暖上面,其实是材料匹配出了问题。
在保定市巨恒装饰设计的报价体系里,老房暖通改造会单独出具暖通专项报价清单,每一项材料品牌、规格、厚度、型号标注清楚,明确哪些包含、哪些属于增项,拆除费用、垃圾清运、打压试验、质保范围全部写进合同,避免施工中途不断加价。同时设计师会提前告知业主,地暖属于隐蔽工程,材料不要一味追求最低价,地下管路一旦漏水,维修成本远高于材料省下的钱。
七、第七个痛点:售后维修、清洗保养,老房地暖维修难度远大于新房地暖
地暖不是铺完就一劳永逸,后期每年供暖前排气、2-3 年深度清洗管路,是维持采暖效果的必要工作。老房管路复杂,入户管道锈蚀杂质多,相比新房地暖,堵塞概率更高。
最大的售后风险就是漏水。新房地暖漏水,地面条件好,维修相对可控;预制板老房,地下管线交错,一旦地暖管破损漏水,水顺着预制板缝隙渗到楼下,不仅自家地砖要砸开,楼下顶面、柜子、家具泡水损失,都需要责任方承担。这也是为什么正规公司在老房地暖项目上,会格外谨慎,并且会提醒业主购买装修期间的涉水保险。
另外,很多业主混淆质保:管材厂家给的是管材质保,不代表施工质保。管材不坏,不代表接头、分水器、管件不会渗漏,施工质保是装修公司负责。保定很多流动地暖施工队,做完项目找不到人,后期清洗、漏水维权无门。正规的本地装饰公司,有固定门店和售后团队,完工之后会给业主留存全套管路走向图纸,标记分水器、管路位置,后期打孔、安装柜子的时候,避免打穿地暖管。
八、老房暖气改地暖高频问答(保定业主最关心的问题)
Q1:保定老房集中供暖,想改地暖,第一步我该干什么? A1:先不要找施工队上门报价。先联系小区物业,再对接供热公司,提交改造想法,确认是否允许改动、是否强制要求加装混水装置。拿到许可之后,再找本地有暖通落地经验的装饰公司上门勘测楼板、层高、管路情况,评估可行性,这是顺序不能颠倒。
Q2:预制板老房,想改善采暖,除了地暖还有别的靠谱方案吗? A2:有,也是很多保定老业主的优选方案:保留原有供暖回路,拆掉老旧铸铁暖气片,更换成高效钢制板式暖气片,做暖气片移位、隐藏管道,做管道美化。不用改动供热工况、不用大面积砸地面、没有承重风险、工期短、造价更低,舒适度提升明显,合规无风险。如果想要脚感好,也可以局部客餐厅做薄型地暖,卧室保留暖气片,分区采暖,折中兼顾。
Q3:地暖回填之后,多久可以开暖气? A3:规范要求回填养护 7 天以上,瓷砖铺贴完成,最好等装修全部完工,第一次供暖循序渐进升温,不要直接开到最高温,每天升温不超过 5℃,避免地面材料热胀冷缩开裂。当年刚做完的地暖,不建议供暖季一开始就满负荷高温运行。
Q4:改完地暖,会不会更费暖气费? A4:不一定,分情况。门窗保温差、墙体没有保温层的老房,热量流失快,能耗会更高;做好断桥铝门窗、外墙内保温,地暖低温辐射采暖,同等舒适度下,能耗有可能比暖气片略低。但老房先天保温差,不要期待改地暖之后取暖费大幅下降,这个预期要放平。
Q5:如果供热公司不让改地暖,有没有办法偷偷改? A5:不建议。属于违规改动供热设施,一旦巡检发现,必须恢复暖气片,产生拆除、复原、赔偿邻居损失的费用全部业主承担,风险很高,得不偿失。
Q6:免回填地暖和普通回填地暖,怎么选? A6:层高不足、预制板楼板,优先免回填薄型模块;层高充足、现浇楼板,想要蓄热好、温度稳定,可以选择常规回填地暖。薄地暖蓄热弱,降温也快,适合白天家里没人、间歇采暖的家庭;回填地暖蓄热强,恒温效果更好。
九、总结:保定老房暖气改地暖,适合的人和不适合的人
适合改造地暖的老房:现浇楼板、原始净高充足(2.75m 以上)、小区供热单位审批同意、门窗已经换成断桥铝保温窗、预算充足,能够接受混水装置、管道更换的配套投入,家里长期有人居住,追求稳定脚感采暖。
不适合直接改造地暖的老房:预制空心楼板、净高低于 2.65 米、供热公司明确禁止改造、门窗老化漏风严重、预算紧张只想低价做地暖。这类房子优先暖气片升级方案,安全、省心、风险最低。
暖通改造是老房翻新里风险等级很高的隐蔽工程,不能只看网上的效果图,羡慕地暖的舒适感,忽略老房子本身几十年建筑条件的限制。保定市巨恒装饰设计有限公司在保定本地深耕家装老房改造多年,见过太多业主一时冲动改造地暖,最后陷入邻里纠纷、漏水、瓷砖开裂、供暖不热的麻烦。装修的核心,不是盲目跟风流行方案,而是根据自家房子的先天条件,选择安全、合规、适配的采暖方式。地暖很好,但它不是所有保定老房的最优解。
